Septembrsko dogajanje na terenu gradnje krvavškega vodovoda
Septembrsko dogajanje na terenu gradnje krvavškega vodovoda
22. 10. 2021
Nina B.
94
V sklopu naložbe Oskrba s pitno vodo na območju Zgornje Save – 1. sklop občine Cerklje na Gorenjskem, Komenda, Kranj, Šenčur in Vodice gradijo novo vodovodno omrežje s pripadajočimi objekti. Zgradili bodo cevovodni sistem v dolžini preko 24 tisoč metrov, uredili vodovodno zajetje Krvavec, objekt za pripravo pitne vode z ultrafiltracijo, nov vodohran Taber in 10 vodovodnih vozlišč.
Posebnost projekta je, da hkrati poteka projektiranje in gradnja novih cevovodov ter objektov vodovodnega omrežja. V septembru se je tako nadaljevalo projektiranje novega vodovodnega omrežja, in sicer na odseku CO, ki bo potekal od vodovodnega zajetja Krvavec do novega objekta za pripravo pitne vode ob spodnji postaji žičnice na Krvavec, odprtih je bilo več gradbišč za vodovodno omrežje, nadaljevala se je tudi gradnja objekta za pripravo pitne vode.

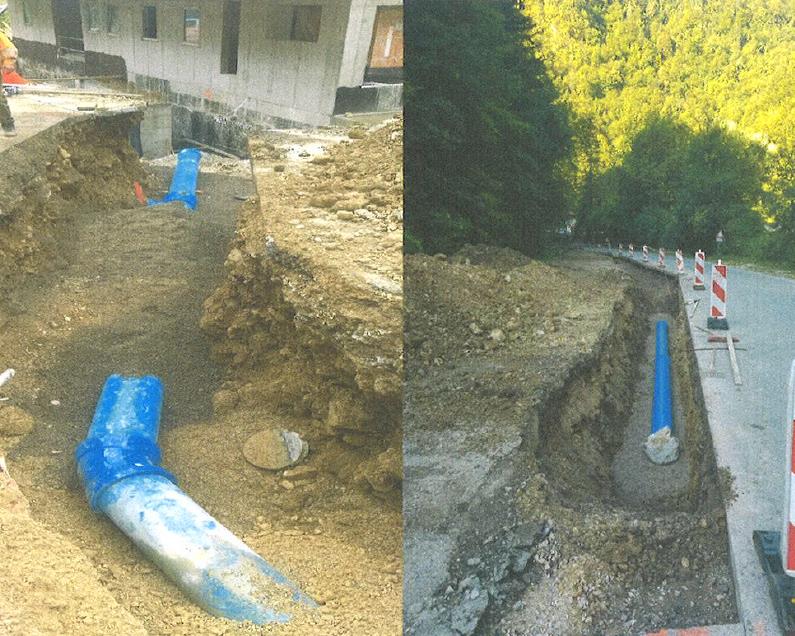

Gradbena dela so potekala na štirih odsekih vodovoda, in sicer na odseku CO med vodnim zajetjem in objektom za pripravo pitne vode, na odseku C6 med Nasovčami in Vodicami, na odseku A2 med Češnjevkom in vodohranom Adergas ter na odsekih C7 in C8, ki bo vodovodno omrežje povezalo z novim vodohranom Taber. Skupaj je bilo v septembru položenih skoraj tisoč metrov novega vodovoda.
Na objektu za pripravo pitne vode z ultrafiltracijo so vgrajevali prehodne kose skozi stene in ploščo objekta ter izvajali različna obrtniška dela, kot so polaganje ploščic in tlakov ter slikopleskarstvo. Prav tako so na objektu izvajali različna manjša tesarska, zidarska in betonska dela. V sklopu elektro del so urejali razvode v objektu. Ob zunanjosti objekta so urejali meteorni kanal. Izvajalec je v septembru nabavil tudi različne manjše tehnološke naprave in elektro instalacijsko ter drugo opremo za delovanje objekta.
Projekt, ki je skupaj z DDV vreden dobrih 14.6 milijona evrov, povezuje pet občin gorenjske in osrednjeslovenske regije. Poleg vodilne Občine Cerklje na Gorenjskem, ki pokriva 43-odsotni delež, v projektu sodelujejo še Mestna občina Kranj z 11-odstotnim deležem, Občina Šenčur s 16-odstotnim deležem ter občini Vodice in Komenda vsaka s 15-odstotnim deležem.
Posebnost projekta je, da hkrati poteka projektiranje in gradnja novih cevovodov ter objektov vodovodnega omrežja. V septembru se je tako nadaljevalo projektiranje novega vodovodnega omrežja, in sicer na odseku CO, ki bo potekal od vodovodnega zajetja Krvavec do novega objekta za pripravo pitne vode ob spodnji postaji žičnice na Krvavec, odprtih je bilo več gradbišč za vodovodno omrežje, nadaljevala se je tudi gradnja objekta za pripravo pitne vode.
Gradbena dela so potekala na štirih odsekih vodovoda, in sicer na odseku CO med vodnim zajetjem in objektom za pripravo pitne vode, na odseku C6 med Nasovčami in Vodicami, na odseku A2 med Češnjevkom in vodohranom Adergas ter na odsekih C7 in C8, ki bo vodovodno omrežje povezalo z novim vodohranom Taber. Skupaj je bilo v septembru položenih skoraj tisoč metrov novega vodovoda.
Na objektu za pripravo pitne vode z ultrafiltracijo so vgrajevali prehodne kose skozi stene in ploščo objekta ter izvajali različna obrtniška dela, kot so polaganje ploščic in tlakov ter slikopleskarstvo. Prav tako so na objektu izvajali različna manjša tesarska, zidarska in betonska dela. V sklopu elektro del so urejali razvode v objektu. Ob zunanjosti objekta so urejali meteorni kanal. Izvajalec je v septembru nabavil tudi različne manjše tehnološke naprave in elektro instalacijsko ter drugo opremo za delovanje objekta.
Projekt, ki je skupaj z DDV vreden dobrih 14.6 milijona evrov, povezuje pet občin gorenjske in osrednjeslovenske regije. Poleg vodilne Občine Cerklje na Gorenjskem, ki pokriva 43-odsotni delež, v projektu sodelujejo še Mestna občina Kranj z 11-odstotnim deležem, Občina Šenčur s 16-odstotnim deležem ter občini Vodice in Komenda vsaka s 15-odstotnim deležem.
